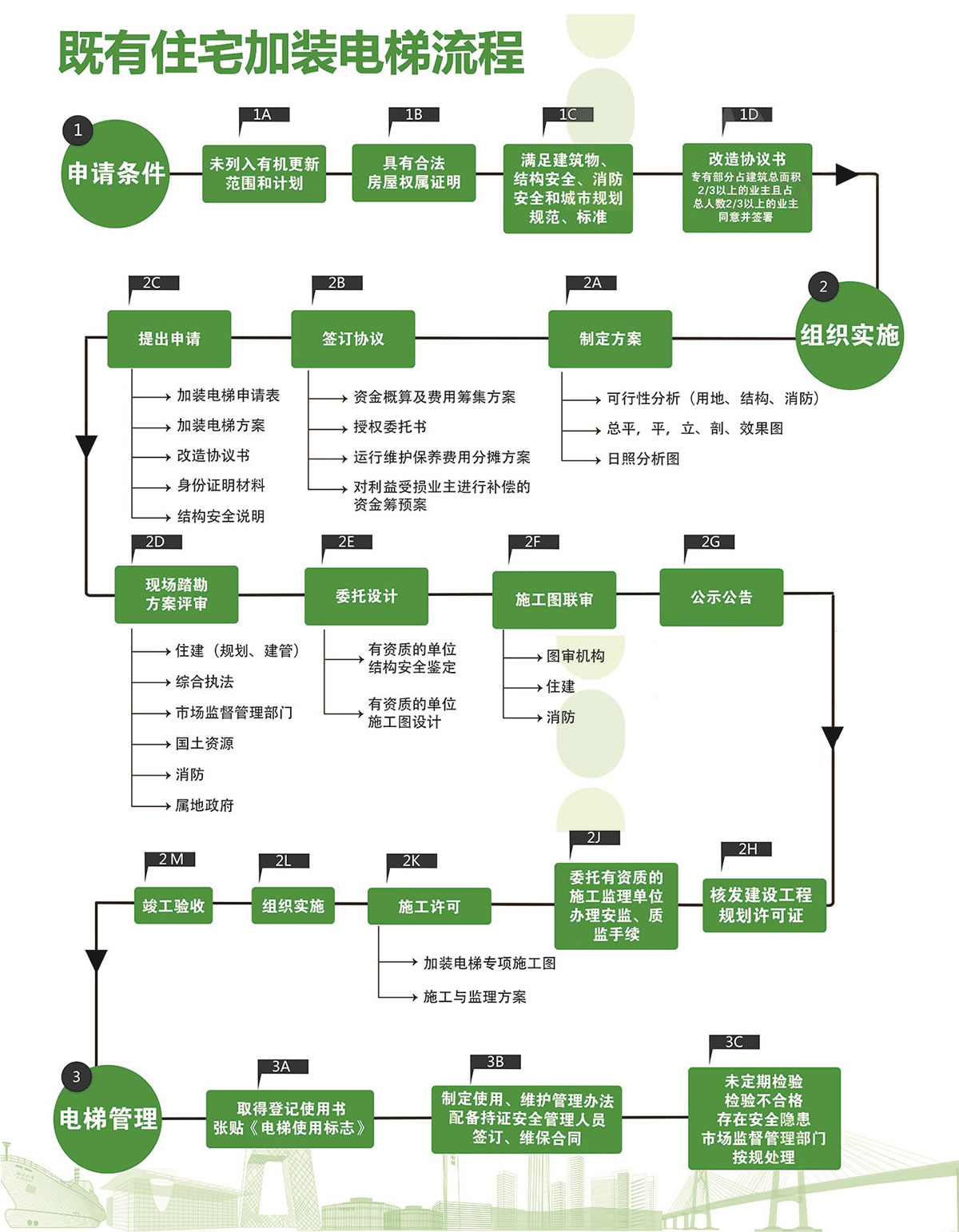

一、申請條件:
1. 未納入有機更新范圍和計劃
2.具有合法房屋權屬證明
3. 滿足建筑物結構安全、消防安全、城市規劃規范標準
4.改造協議書:專有部分占建筑總面積三分之二以上的業主且占總人數三分之二以上的業主同意并簽署
二、組織實施:
1.制定方案:①可行性分析(用地、結構、消防);②總平、平、立、剖效果圖 ;③日照分析圖
2.簽訂協議:①資金概算及費用籌集方案;②授權委托書;③運行維護保養費用分攤方案;④對利益受損業主進行補償的資金籌預案
3.提出申請:①加裝電梯申請表;②加裝電梯方案;③改造協議書;④身份證明材料;⑤結構安全說明
4.現場踏勘方案評審:①住建(規劃、建管);②綜合執法;③市場監督管理部門;④國土資源;⑤消防;⑥屬地政府
5.委托設計:①有資質的單位結構安全鑒定;②有資質的單位施工圖設計
6.施工圖聯審:①圖審機構;②住建和消防
7.公示公告
8.核發建設工程規劃許可證
9.委托有資質的施工監理單位辦理安監、質監手續
10.施工許可:①加裝電梯專項施工圖;②施工與監理方案
11.組織實施
12.竣工驗收
三、電梯管理:
1.取得登記使用書,張貼《電梯使用標志》
2.制定使用、維護管理辦法,配備持證安全管理人員簽訂、維保合同
3.對未定期檢驗、檢驗不合格、存在安全隱患等問題,市場監督管理部門按規處理。
